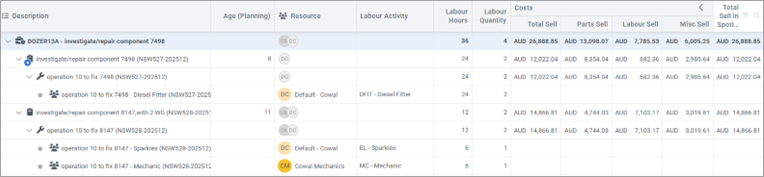

Columnas del gráfico de Gantt

Si bien ahora hay algo de información disponible directamente en las barras de Gantt, también se agregaron otras columnas.

  • Antigüedad (planificación)

    A diferencia del KPI de antigüedad que se encuentra en varios lugares en AMT, esta columna tiene en cuenta la fecha de planificación, por ejemplo, para cuándo está programada actualmente la orden de trabajo. Esto es importante en particular al preparar planes más extensos para que el planificador pueda ser notificado si se está programando trabajo en el futuro lejano como para hacer que una orden de trabajo determinada esté atrasada en el momento en que se realice.

  • Recurso

    Como en el formulario existente de Windows, esta columna muestra qué recurso se asignó a una fila de Asignación de mano de obra determinada. Sin embargo, a diferencia del formulario existente de Windows, este valor también está rellenado en filas primarias solo para referencia, que muestran un resumen de todas las asignaciones de mano de obra en ellas.

  • Horas de mano de obra

    Como lo anterior, pero se muestra una suma total en las filas primarias.

  • Cantidad de mano de obra

    Como Recurso, pero se muestra una suma total en las filas primarias.

  • Actividad de mano de obra

    Como Recurso, solo aplicable a las filas de Asignación de mano de obra.

  • Costos

    • Venta total en el punto de enfoque: calcula dinámicamente los costos de los ítems que están en la programación del punto de enfoque.

    • Venta total: muestra los costos totales de un período determinado (en Venta).
